Cuello de botella en una empresa: qué es y cómo encontrarlo

El pedido entró un lunes. La propuesta salió el jueves de la semana siguiente. Nadie estuvo de vacaciones y nadie hizo nada mal: el documento pasó seis días esperando una revisión que solo puede hacer una persona.

Eso es un cuello de botella en una empresa. No un fallo, no una crisis, no alguien trabajando poco. Un punto por el que todo tiene que pasar y que no da abasto.

¿Qué es un cuello de botella en una empresa?

Un cuello de botella en una empresa es el punto por el que el trabajo pasa más despacio de lo que llega, y que por eso marca el ritmo de todo lo demás.

El nombre viene de la botella, y la imagen es exacta. Da igual lo ancho que sea el cuerpo: lo que decide en cuánto tiempo se vacía es el cuello. Una empresa funciona igual. Puede tener un equipo comercial que trae más trabajo del que nadie esperaba y aun así entregar al mismo ritmo de siempre, porque hay un paso intermedio que no ha cambiado.

De ahí sale la consecuencia que casi nadie se cree la primera vez que la oye: la capacidad de una empresa no es la suma de la capacidad de sus partes. Es la de su punto más lento. Reforzar cualquier otro sitio no añade ni un cliente más. Solo hace que la cola llegue antes al mismo sitio.

Por eso duele tanto. Se contrata, se compra una herramienta, se cambia de proveedor, y los plazos siguen igual.

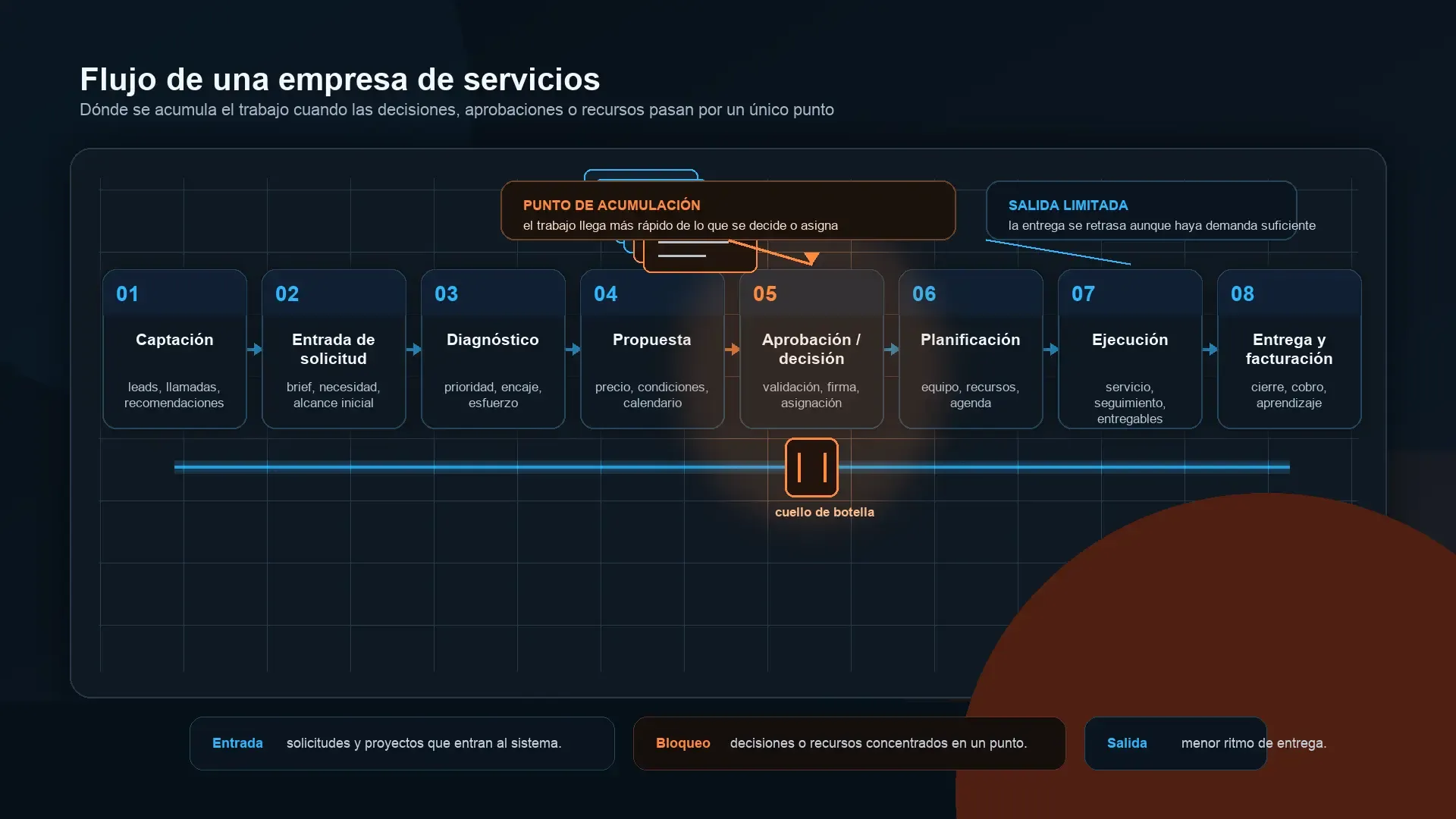

Diagrama del flujo de una empresa de servicios con el punto de acumulación marcado

¿Qué son los cuellos de botella y qué no lo es?

No todo retraso es un cuello de botella: solo lo es el punto donde el trabajo se acumula siempre, en el mismo sitio, aunque cambien las personas y los meses.

Un pico de trabajo en junio no es un cuello de botella. Una persona que tiene una mala semana, tampoco. Un proveedor que falla una vez es un proveedor que falla una vez.

La diferencia es la reincidencia y la forma. En un cuello de botella hay dos cosas a la vez: delante se acumula trabajo parado, y detrás hay gente esperando. Si solo hay lo primero, es un atasco puntual. Si solo hay lo segundo, es un problema de carga, no de capacidad.

Y hay una prueba rápida. Si cambias a la persona que ocupa ese puesto y la cola se vuelve a formar en tres meses, no era la persona: era el puesto.

Ejemplos de cuello de botella en una empresa que ya factura

En una empresa de servicios los cuellos de botella casi nunca están en una máquina: están en las pocas cosas que solo puede hacer una persona concreta.

Esta es la parte que las guías de fábrica no cubren, porque están escritas para una línea de producción. Una consultora, una asesoría, una constructora pequeña o una empresa de instalaciones no tienen una máquina que vaya lenta. Tienen cinco sitios donde el trabajo se queda quieto.

Directivo frenando con la mano un embudo de cristal desbordado de informes y carpetas, con un diagrama de flujo proyectado en la pared del fondo
Cinco sitios donde se forma un cuello de botella en una empresa de servicios
Dónde apareceCómo se nota desde fueraQué lo suele causar
Presupuestos y propuestasEl cliente pregunta dos veces por su presupuestoTodas las propuestas las escribe o las revisa la misma persona
Entrega y ejecuciónLas fechas se cumplen al principio del proyecto y se rompen al finalUna fase concreta depende de un único perfil técnico
Facturación y cobroSe factura a rachas y el cobro llega tarde sin que nadie sepa por quéLa factura espera a que alguien confirme qué se entregó
Decisiones que solo firma el dueñoTodo avanza hasta que llega a una mesa, y ahí paraNo hay ni límite de gasto ni criterio escrito por debajo del cual decida otro
Contratación e incorporaciónCubrir un puesto tarda meses, y el que entra tarda otros tantos en ser útilLo que sabe hacer el equipo no está escrito en ninguna parte

Presupuestos y propuestas

Es el más caro de todos, porque el trabajo parado ahí todavía no es trabajo: es dinero que aún puede irse a otro sitio. Cuando la propuesta tarda diez días, una parte de los clientes no espera. No se pierde una venta: se pierde sin enterarse.

Entrega y ejecución

El síntoma es característico. El proyecto va bien las tres primeras semanas y se descuadra en la última. Suele haber una fase —una validación técnica, un cálculo, una revisión— que solo pasa por dos personas, y esas dos personas están también en los otros seis proyectos.

Facturación y cobro

Nadie lo llama cuello de botella porque no bloquea la entrega. Bloquea la caja, que es peor. La factura se queda esperando a que alguien confirme qué se ha hecho, y esa confirmación no tiene dueño ni fecha.

Decisiones que solo firma el dueño

Cinco personas trabajando y una cola de cinco cosas esperando una respuesta de la misma mesa. Es el que menos se nombra de los cinco, porque no parece un proceso: parece responsabilidad.

Contratación e incorporación

Aparece cuando la empresa por fin decide crecer. El puesto tarda en cubrirse, y el que entra tarda meses en aportar porque no hay nada escrito: todo se aprende preguntando a quien ya iba justo de tiempo.

Cuando el cuello de botella eres tú

Si la empresa avanza cuando estás y se para cuando no estás, el cuello de botella no está en un proceso: eres tú.

Cuesta verlo desde dentro, y por un motivo razonable: desde dentro no parece un cuello de botella. Parece hacerse cargo. Eres el que más rápido resuelve, el que conoce a los clientes de siempre, el único que sabe qué se puede prometer y qué no. Todo eso es cierto, y además es lo que ha traído a la empresa hasta aquí.

El problema es que deja de escalar exactamente cuando funciona. Cada cliente nuevo añade decisiones, y todas las decisiones van a la misma agenda. La empresa no crece más despacio porque falte trabajo: crece más despacio porque hay un límite de horas al día en una sola cabeza.

Hay tres señales, y no hacen falta más:

  1. Tu calendario está lleno de cosas que no ha convocado nadie más que tú.
  2. Vuelves de una semana fuera y lo que te espera no es trabajo nuevo: es trabajo parado.
  3. Sabes de memoria criterios que no están escritos en ningún sitio.

Es también el único cuello de botella que no puedes diagnosticar solo, porque el instrumento de medida forma parte del problema. Si esto encaja con lo que ves, describe la forma que toma cuando lleva años.

¿Cómo se identifica un cuello de botella en un proceso?

Un cuello de botella se identifica buscando dónde se acumula el trabajo parado, no dónde hay más gente ocupada.

Es lo contrario de lo que hace casi todo el mundo. El sitio donde más se corre no suele ser el cuello de botella; suele ser el paso justo después, que va a toda velocidad porque le llega el trabajo a cuentagotas. El cuello de botella está donde hay cola delante y calma detrás.

Se encuentra en cuatro pasos y sin comprar nada:

  1. Elige una sola cosa de las que vende la empresa. Un proyecto, un pedido, un expediente.
  2. Sigue una unidad real de principio a fin y anota dos fechas por cada paso: cuándo llegó y cuándo se empezó.
  3. Mira la diferencia entre esas dos fechas. El paso con la espera más larga es el candidato.
  4. Repítelo con tres unidades más, de meses distintos. Si sale el mismo paso, no es mala suerte: es estructural.

Una advertencia honesta: esto funciona bien cuando la empresa maneja pocas unidades y grandes. Con mucho volumen y unidades pequeñas hacen falta datos del sistema, no un cuaderno. Y en las dos situaciones, lo que hay que anotar es la espera, no la duración. Un paso que dura tres días y arranca el mismo día que llega no es tu problema.

Cómo solucionar los cuellos de botella en una empresa

Un cuello de botella se resuelve quitándole trabajo, no pidiéndole que vaya más rápido.

Hay tres palancas y conviene usarlas en este orden, que es el inverso al que se usa normalmente.

Quitar de ahí lo que no tiene que pasar por ahí. Una parte de lo que llega a ese punto no lo necesita: llega por costumbre. Filtrar antes no hay que pagarlo, hay que decidirlo. Y suele liberar más capacidad que contratar. Contratar además mueve el listón, y cuánto sube tu suelo con cada incorporación se puede calcular antes de firmar el contrato.

Escribir el criterio. Es la palanca que resuelve el caso del dueño y la que más se aplaza. No hace falta un manual: hace falta la frase que permite a otro decidir sin preguntar. Por debajo de este importe, se aprueba. Con estas tres condiciones, se acepta el proyecto. Lo que no está escrito vuelve siempre a la misma mesa.

Ampliar la capacidad del punto. Contratar, formar, comprar herramienta. Es la tercera porque es la más cara, y porque aplicada sobre un paso que sigue recibiendo trabajo que no le toca solo compra tiempo. Es, además, la que casi todo el mundo prueba primero.

Cuál de las tres toca depende de dónde esté el cuello y de qué lo cause, y eso se mira antes de mover nada: es el trabajo que hace un diagnóstico empresarial.

Por qué el cuello de botella se mueve en cuanto lo quitas

Cuando se resuelve un cuello de botella aparece otro, porque siempre hay un punto más lento que los demás: quitarlo no lo elimina, cambia cuál es.

Esto no sale en casi ninguna guía y es lo primero que conviene saber, porque decide cómo se organiza el trabajo. Si desatascas los presupuestos, entran más proyectos, y entonces la cola se forma en la entrega. Si desatascas la entrega, se acumula en facturación.

No es fracaso. Es la señal de que la palanca ha funcionado.

Lo que cambia con cada vuelta son dos cosas: dónde está el límite y cuánto puede cargar la empresa antes de tocarlo. El error no es que el cuello se mueva; el error es tratarlo como un proyecto que se hace una vez, en lugar de como una revisión que se repite. La empresa que crece de forma sostenida no es la que no tiene cuellos de botella: es la que sabe en todo momento cuál es el suyo.

Es la misma idea, vista de cerca, que la de hacer crecer tu empresa.

Preguntas frecuentes

¿Qué es un cuello de botella en el trabajo?

Es el punto de un flujo de trabajo donde las tareas se acumulan porque llegan más rápido de lo que se pueden atender. Se reconoce porque delante hay trabajo esperando y detrás hay personas o pasos parados a la espera de recibirlo.

¿Qué hace el cuello de botella?

Fija el ritmo de todo el conjunto. Ninguna parte del proceso puede ir más rápido que su punto más lento, así que el cuello de botella determina cuánto entrega la empresa en un periodo, con independencia de la capacidad que haya en los demás pasos.

¿Qué es un cuello de botella y cómo afecta tu producción?

El término nace en la fábrica, donde el cuello de botella es la máquina o la estación que limita las unidades por hora de toda la línea. En una empresa de servicios se comporta distinto: no hay una máquina lenta, sino un paso que depende de pocas personas. El efecto es el mismo —limita la salida— pero se corrige de otra manera, porque no se resuelve comprando maquinaria.

¿Qué es un cuello de botella en un proceso?

Es la etapa concreta del proceso cuya capacidad es menor que la de las etapas anteriores. Se localiza midiendo la espera de cada etapa: el tiempo entre que el trabajo llega y el trabajo se empieza, no lo que tarda en hacerse.

Encontrar el cuello de botella de una empresa concreta no se hace leyendo un artículo: se hace mirando sus números y sus procesos con alguien que no esté dentro. En YF Strategic eso es lo primero que analizamos, y se dice con nombre y con fecha, no en general.

Ver cómo funciona un diagnóstico empresarial
